การไฟฟ้าส่วนภูมิภาคเร่งเดินหน้านำสายไฟฟ้าลงใต้ดินรอบคูเมืองเชียงใหม่ ล็อต 1 – 6 คืบหน้ากว่า 90% คาดจะเสร็จสมบูรณ์เป็นเมืองสวยไร้สายในปี 2568

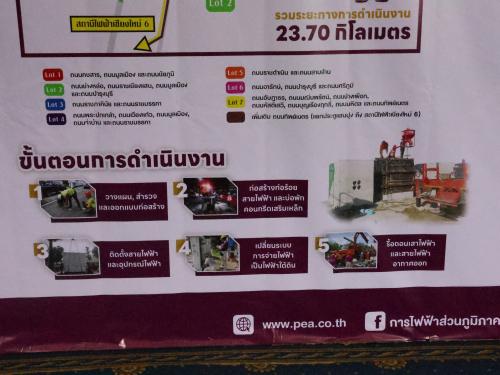

นายสุพจน์ คำเหลือง ผู้ช่วยผู้ว่าการการไฟฟ้าส่วนภูมิภาค เขต 1 (ภาคเหนือ) จังหวัดเชียงใหม่ เปิดเผยว่า การไฟฟ้าส่วนภูมิภาคได้ดำเนินโครงการพัฒนาระบบไฟฟ้าในเมืองใหญ่ ระยะที่ 1 เพื่อก่อสร้างและปรับปรุงระบบไฟฟ้า พร้อมทั้งติดตั้งอุปกรณ์เพิ่มเติมในพื้นที่โครงการเพื่อเพิ่มความมั่นคงและเชื่อถือได้ของระบบไฟฟ้า ลดปัญหาและอุปสรรคด้านปฏิบัติการบำรุงรักษา ระบบไฟฟ้ามีความปลอดภัย และภูมิทัศน์ที่สวยงามในพื้นที่เทศบาลนครเชียงใหม่ ซึ่งได้เริ่มดำเนินโครงการมาตั้งแต่ปี 2566 โดยสำรวจพื้นที่ วางแผน และออกแบบการก่อสร้าง นำสายไฟรอบคูเมืองชั้นใน-ชั้นนอก และเขตเมืองเก่าทั้งหมดลงใต้ดิน รวมระยะทาง 23.70 กิโลเมตร เพื่อรองรับการเติบโตทางเศรษฐกิจ และสอดคล้องกับนโยบาย “เชียงใหม่เมืองสวยไร้สาย”

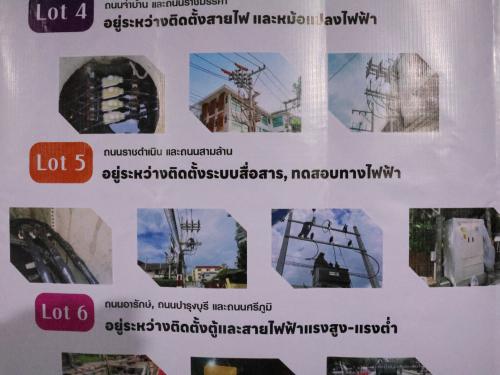

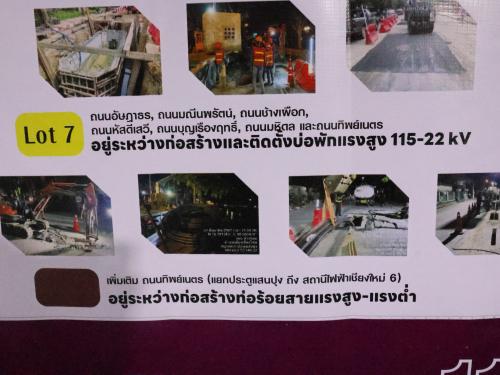

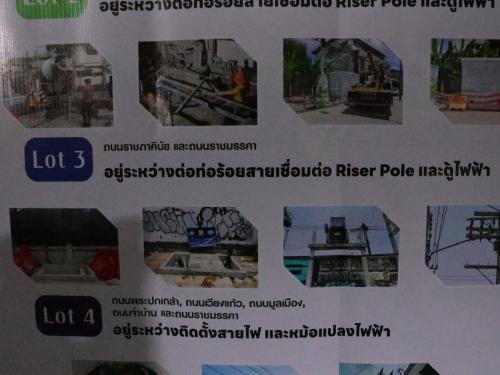

โครงการดังกล่าวได้แบ่งการดำเนินงานเป็น 7 ล็อต ขณะนี้การดำเนินงานในล็อตที่ 1 – 6 คืบหน้าไปแล้วกว่าร้อยละ 90 และคาดว่าจะแล้วเสร็จภายในปี 2567 จากนั้นจะดำเนินการล้มเสาในช่วงเดือนกุมภาพันธ์ 2568 เพื่อนำสายไฟฟ้าลงใต้ดินจึงจะแล้วเสร็จสมบูรณ์ ส่วนล็อตที่ 7 ซึ่งดำเนินการเป็นโซนสุดท้ายมีพื้นที่ดำเนินงานมากที่สุด ขณะนี้คืบหน้าไปแล้วกว่าร้อยละ 60 ซึ่งได้เร่งดำเนินงานให้แล้วเสร็จตามแผนที่กำหนด ส่วนอุปสรรค์ในการดำเนินงานนั้น เนื่องจากจังหวัดเชียงใหม่เป็นเมืองท่องเที่ยวมีการจัดกิจกรรมงานเทศกาลต่อเนื่องตลอดทั้งปี ทำให้ต้องหยุดการดำเนินงานชั่วคราวอยู่บ่อยครั้ง อาจทำให้เกิดความล่าช้า ประกอบกับการปฏิบัติงานส่วนใหญ่จะดำเนินการช่วงกลางคืน ดังนั้นการเร่งรัดคืนพื้นผิวจราจรในบางจุดอาจไม่เรียบร้อยเท่าที่ควร ซึ่งการไฟฟ้าส่วนภูมิภาคและเทศบาลนครเชียงใหม่ได้เปิดช่องทางรับแจ้งปัญหาความเดือดร้อนจากการดำเนินงานตลอด 24 ชั่วโมง และเร่งแก้ไขปัญหาโดยเร็วทันทีที่ได้รับแจ้งร้องเรียนจากประชาชน
ทั้งนี้ หลังจากโครงการดังกล่าวดำเนินการแล้วเสร็จสมบูรณ์ การไฟฟ้าส่วนภูมิภาคจะได้คืนพื้นที่ให้กับเทศบาลนครเชียงใหม่เพื่อดำเนินการปรับปรุงพื้นผิวถนนให้ประชาชนใช้สัญจรได้อย่างสะดวกปลอดภัยต่อไป
ดารุณี เมฆสุวรรณ // สวท.เชียงใหม่ // 1 ส.ค.67
